城市积水内涝,会给城市运行和市民生活造成一定影响。眼下正值“七下八上”防汛关键期,濮阳市委、市政府高度重视解决积水内涝问题,提前谋划、统筹安排,并将市城区积水点改造工程(包括市城区排水设施提升改造工程和市城区易积水点工程)列入濮阳市2025年十大民生实事之一,全力以赴确保城市功能运行平稳,确保人民群众生命财产安全。
作为城市管理的职能部门,今年以来,市城市管理局积极组织精干力量,对市城区易涝点位展开全面细致排查,按照“一个积水点、一个方案、先易后难”的原则,科学制订改造方案并迅速实施濮阳市城区积水点改造工程,全面破解城市内涝问题,切实提高我市主城区防汛排涝能力。具体采取的措施如下:
一是进一步完善城市排水系统。通过在城区易积水点新建雨水管网、泵站、直排口等基础设施,构建更加顺畅的排水网络,增强城市应对暴雨等极端天气的能力,避免因排水不畅造成内涝问题。
二是进一步保障城市运行安全。通过积水点改造,有效降低极端降雨时道路积水深度、积水疏排时间,避免因长时间深积水影响车辆和行人通行,甚至引发交通事故,有力维护城市安全运行和群众生命财产安全。
三是进一步改善城市生活环境。通过积水点改造,有效减少积水带来的污水淤积、蚊虫滋生等问题,为群众提供更加清洁、健康的居住环境,提升城市生活品质。
据介绍,截至目前,市城区积水点改造工程进展如下:
濮阳市城区排水设施提升改造工程于6月30日完工,共改造江汉路与茂名路交叉口、中原路与濮上河交叉口2处积水点,铺设道路雨水管网3公里。
濮阳市造城区易积水点工程于6月30日完工,共改造江汉路与茂名路交叉口积水点、中原路与濮上河交叉口积水点、濮上路(益民路—人民路)积水点、开州路古城路积水点、京开大道涵洞积水点、惠民路盟东小区积水点、胜利路供应处积水点、黄河路东白仓积水点、中原路(东濮路—106国道)积水点、建设路与马颊河交叉口积水点等8处易积水点,铺设道路雨水管网5.1公里。

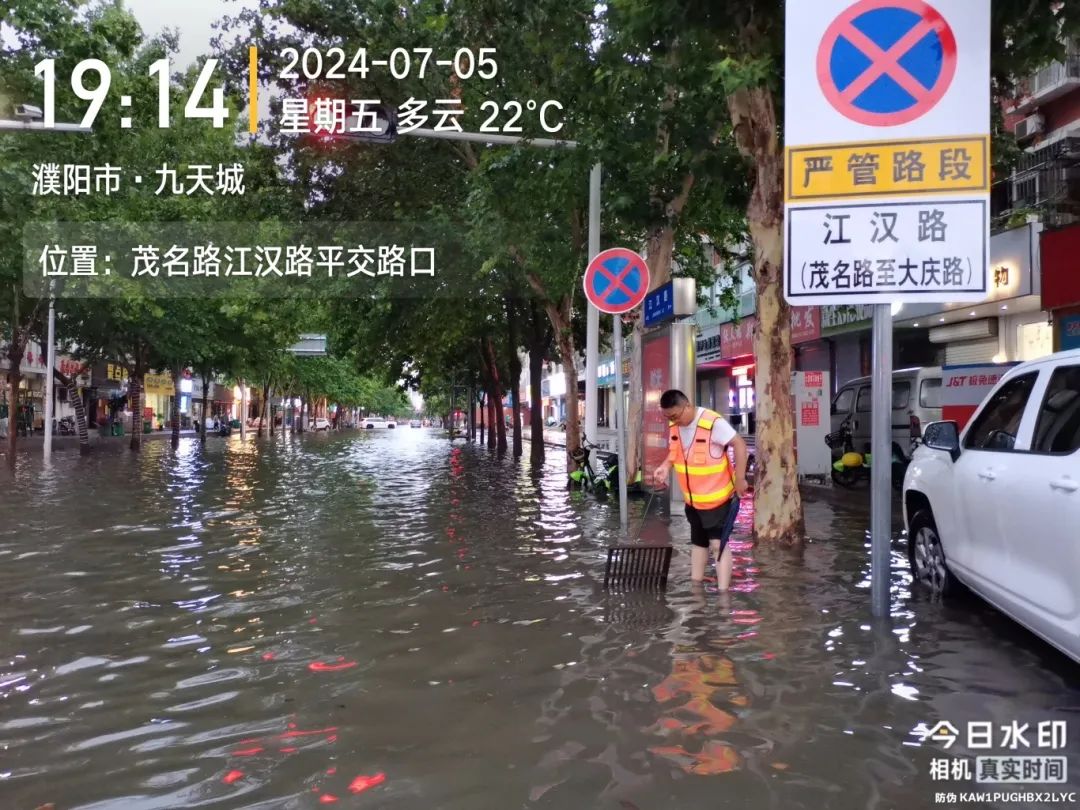

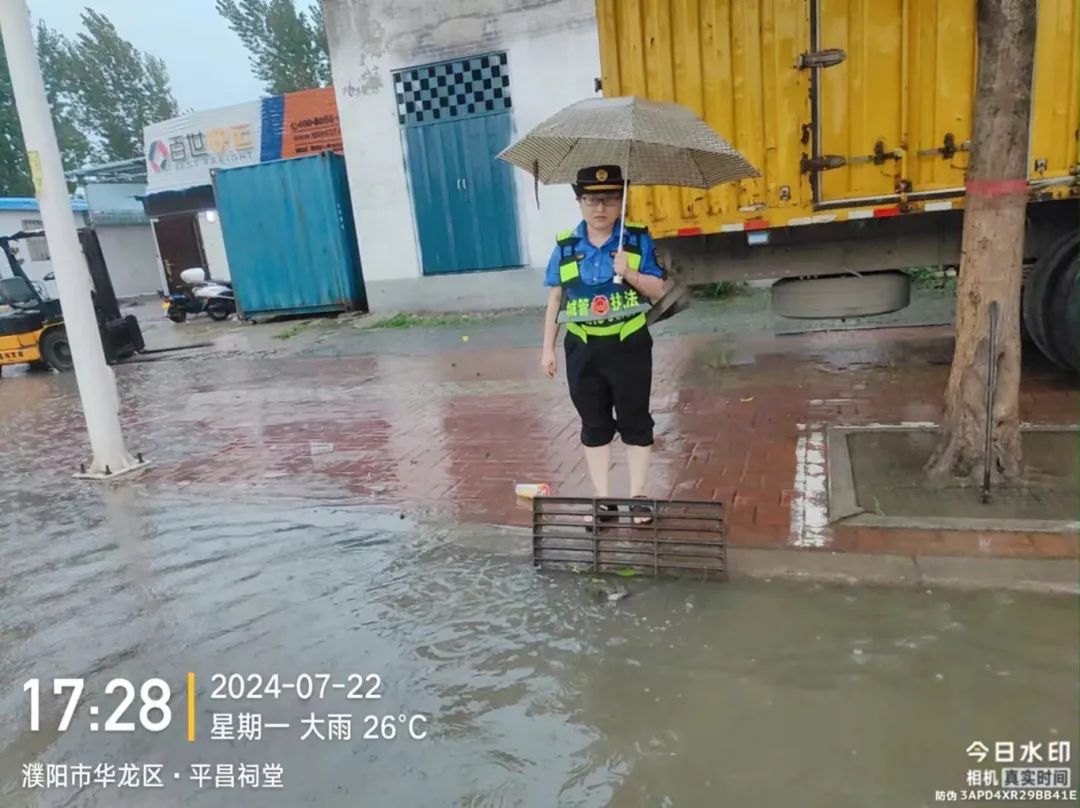

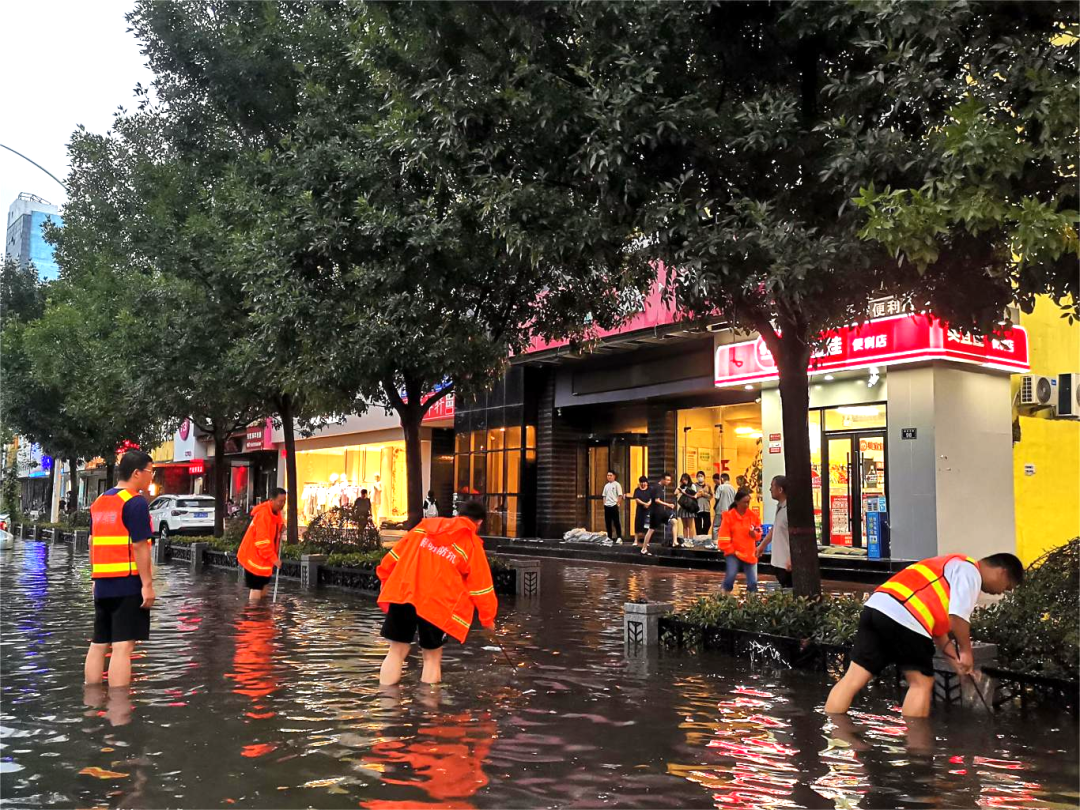

上图:2024年7月5日胜利路水景湾门口(改造前)。 下图:2025年7月23日胜利路水景湾门口(改造后)。 上图:2024年7月5日江汉路与茂名路交叉口(改造前)。 下图:2025年7月23日江汉路与茂名路交叉口(改造后)。 上图:2024年7月22日古城路西段(改造前)。 下图:2025年7月23日古城路西段(改造后)。
经过改造后,我市城区排水能力大幅提升。7月23日早上7时,城区出现强降雨,一小时降水量达40毫米至49.9毫米,属于大暴雨。此次降雨过程中,经过积水点改造工程后的路段,雨水均快速排走,无明显积水现象。尤其是江汉路与茂名路交叉口、胜利路供应处、濮上路(益民路—人民路)等3个路段排水能力显著增强,前期实施的积水点改造工程在实战中展现出了切实成效。
市城市管理局有关负责人表示,下一步,将结合入汛以来几次强降雨的城区排水防涝情况,总结经验得失,通过推进源头减排、实施管网定期清淤排查、推进大排水系统建设、提高城市超标雨水调蓄能力等措施,系统解决城市内涝问题,及时调整优化,对城区易涝点进行系统梳理、精准治理,以点带面逐步整治城区积水点,不断提升城市排水防涝能力,进一步增强城市韧性,保障汛期排水顺畅,确保安全度汛。记者 段利梅 通讯员 蒿海真
